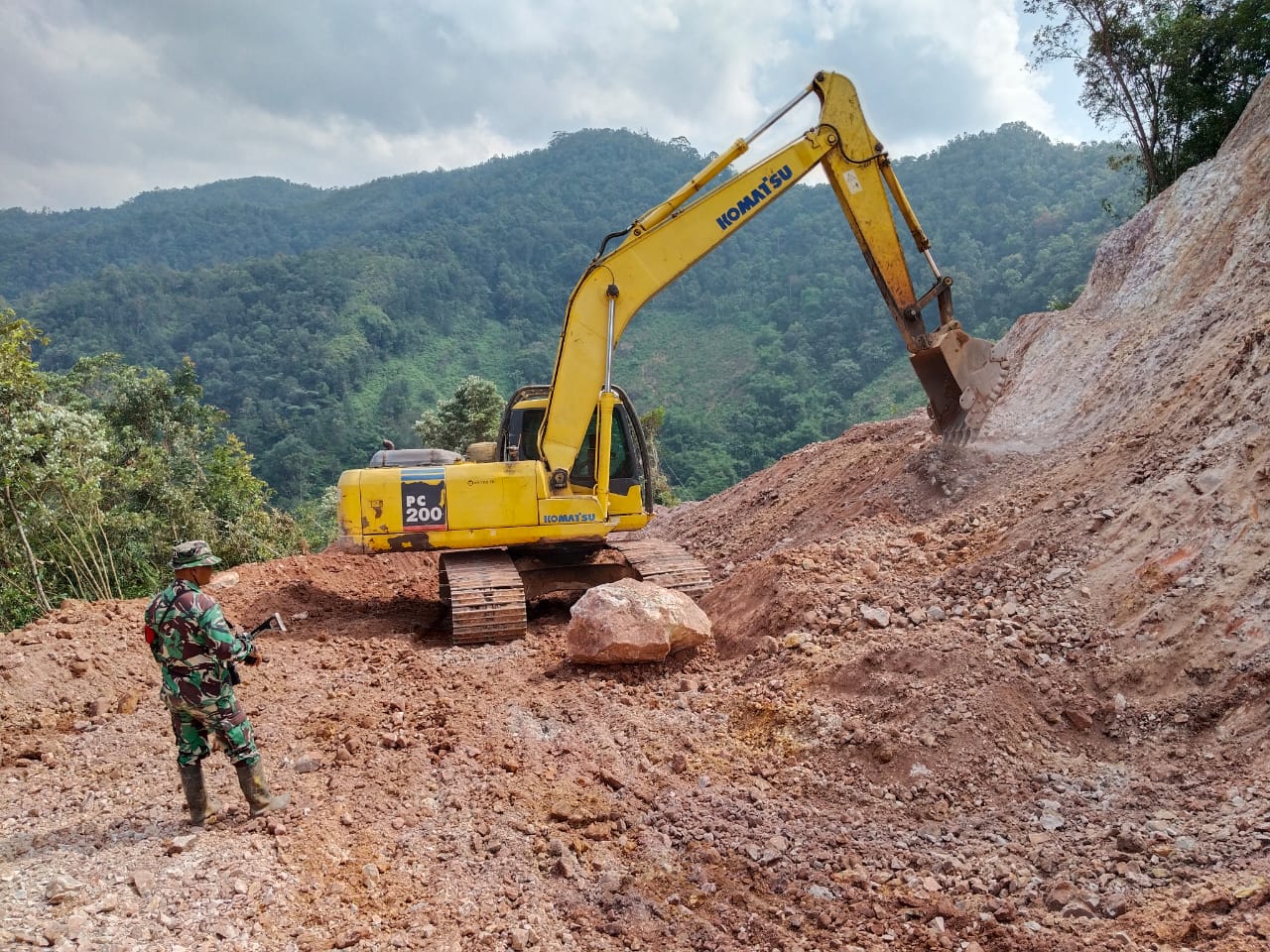

Limapuluh Kota, Dutametro.Com – Program Pra-Tentara Manunggal Membangun Desa (TMMD) ke-129 Tahun Anggaran 2026 yang diorkestrasi oleh Kodim 0306/50 Kota di Jorong Buluh Kasok, Nagari Sarilamak, Kecamatan Harau, Kabupaten Limapuluh Kota, Provinsi Sumatera Barat, berhasil mencatatkan lompatan progres signifikan. Berdasarkan validasi data teritorial per Kamis (16/07/2026), pengerjaan fisik pembukaan akses jalan baru yang membelah kawasan perbukitan tersebut kini telah menyentuh capaian substansial sebesar 45 persen pada fase awal operasional.
Operasi teritorial terpadu ini dipimpin langsung oleh Komandan Kodim (Dandim) 0306/50 Kota selaku Dansatgas TMMD, Letkol Inf Adi Nofriadi Nata. Dengan pengerahan kekuatan taktis lapangan yang terdiri atas 35 personel TNI dan 5 personel Polri, serta didukung penuh oleh 6 warga lokal sebagai pemandu medan, seluruh aktivitas berjalan dinamis. Fluktuasi cuaca khas perbukitan Harau yang terpantau cerah di pagi hari, mendung tipis pada siang hari, dan kembali klir menjelang sore, terbukti tidak menghambat ritme kerja Satgas, dengan tingkat kendala operasional dilaporkan nihil.
Urat Nadi Baru Koridor Lintas Provinsi
Fokus utama dalam operasi ini bertumpu pada penyiapan badan jalan baru sepanjang 2.700 meter dengan lebar standar 7 meter guna menghubungkan Jorong Buluh Kasok secara langsung menuju Jorong Aia Putiah. Jalur interkoneksi regional ini diproyeksikan menjadi urat nadi logistik baru untuk memutus keterisolasian wilayah yang selama puluhan tahun membelenggu mobilitas warga. Melalui koridor baru tersebut, waktu tempuh transportasi masyarakat menuju jalan utama lintas Sumatera Barat–Riau yang semula memakan waktu hingga 1,5 jam melewati rute memutar yang ekstrem, kini dipangkas secara drastis menjadi hanya 15 hingga 20 menit.
Letkol Inf Adi Nofriadi Nata menegaskan bahwa akselerasi pembukaan jalan ini merupakan solusi konkret untuk memacu pertumbuhan sosio-ekonomi masyarakat, khususnya dalam memperlancar distribusi komoditas unggulan daerah seperti perkebunan gambir.
“Kehadiran jalan baru ini didesain secara teknis untuk memberikan akses mobilitas yang layak, aman, dan manusiawi bagi warga lembah,” ujarnya saat meninjau langsung perkembangan di lapangan.
Integrasi Kelayakan Infrastruktur Sipil
Paralel dengan pembentukan jalan utama, pengerjaan berbagai prasarana sipil pendukung di sekitar koridor transportasi juga terus dipacu secara simultan dan terintegrasi. Pada sektor mitigasi struktural, Satgas telah merampungkan 20 persen pengerjaan penurunan elevasi tebing sepanjang 400 meter demi menurunkan sudut kecuraman tebing sekaligus menjamin keselamatan berkendara jangka panjang bagi angkutan barang bertonase sedang.
Sementara itu, untuk memperkuat ketahanan sosial domestik, program rehabilitasi terhadap 7 unit Rumah Tidak Layak Huni (RTLH) bagi keluarga prasejahtera telah menembus angka kemajuan 15 persen. Progres ini berjalan beriringan dengan penyelesaian jalan rabat beton lingkungan sepanjang 100 meter yang mencatatkan angka 12 persen.
Guna mengantisipasi potensi kerusakan struktur akibat limpahan air permukaan dari dinding bukit, pemasangan gorong-gorong pada 5 titik kritis drainase dilaporkan telah berjalan 4 persen. Di Titik 0 TMMD, simbol kehadiran negara pun mulai berdiri nyata melalui pengerjaan fisik Tugu TMMD ke-129 berdesain gonjong Minang yang kini kemajuannya mencapai 36 persen di atas fondasi beton yang solid.
Di sisi lain, target pengerasan jalan menggunakan material pasir batu (sirtu) sepanjang 2.550 meter dengan sengaja masih dipertahankan di angka 0 persen. Langkah komando lapangan ini didasarkan pada prosedur baku manajemen teknik sipil; hamparan sirtu baru akan digelar secara masif setelah seluruh bentang badan jalan utama selesai dibentuk dan mengalami pemadatan tanah secara optimal guna menghindari risiko amblasan struktur di kemudian hari.
Penuntasan Target Sosial dan Edukasi Publik
Lompatan capaian yang luar biasa justru ditunjukkan pada klaster sasaran tambahan, di mana Satgas Kodim 0306/50 Kota sukses mengamankan capaian absolut 100 persen alias rampung paripurna. Seluruh program intervensi sosial yang terafiliasi langsung dengan agenda prioritas nasional pemerintah pusat berhasil dituntaskan tanpa menyisakan residu administratif.
Klaster yang rampung total ini meliputi optimalisasi lahan ketahanan pangan seluas 1 hektar, penyaluran paket gizi spesifik untuk akselerasi penurunan angka stunting, gerakan penghijauan lewat penanaman pohon produktif, aksi sosial pembagian sembako, pelayanan kesehatan gratis, hingga penyelenggaraan bazar pangan murah untuk menjaga stabilitas daya beli masyarakat setempat. Adapun untuk agenda pembersihan lingkungan pemukiman, saat ini masih berada pada posisi 0 persen karena dijadwalkan berjalan simultan pada fase kerja bakti massal berikutnya.
Sementara itu, program penyiapan fasilitas air bersih terpadu melalui gerakan TNI Manunggal Air Bersih saat ini terus bergerak maju dengan capaian awal 11 persen. Sebaliknya, untuk sasaran non-fisik yang mencakup 15 materi penyuluhan wawasan kebangsaan, bela negara, serta literasi hukum, saat ini sengaja masih berada pada posisi 0 persen.
Rangkaian agenda edukasi massal yang melibatkan 15 instansi vertikal—termasuk Dinas Kesehatan, Kesbangpol, BKKBN, Polres, Kemenag, BNN, hingga jajaran dinas teknis sektoral lainnya—baru akan diakselerasi secara masif saat fase utama TMMD ke-129 resmi dibuka, guna menjaga efektivitas penyerapan materi oleh publik secara lebih optimal.
Seluruh dinamika perkembangan riil dan data autentik dari garis depan operasi Pra-TMMD ini telah dihimpun secara berjenjang untuk dilaporkan secara resmi kepada Komandan Korem (Danrem) 032/WBR selaku otoritas komando kewilayahan tertinggi, dengan tembusan kepada jajaran pimpinan strategis Makorem, meliputi Kasrem 032/WBR, Kasi Ops Kasrem 032/WBR, dan Kasi Ter Kasrem 032/WBR, sebagai bahan evaluasi serta penyusunan rencana kerja operasional taktis pada hari berikutnya. Er
